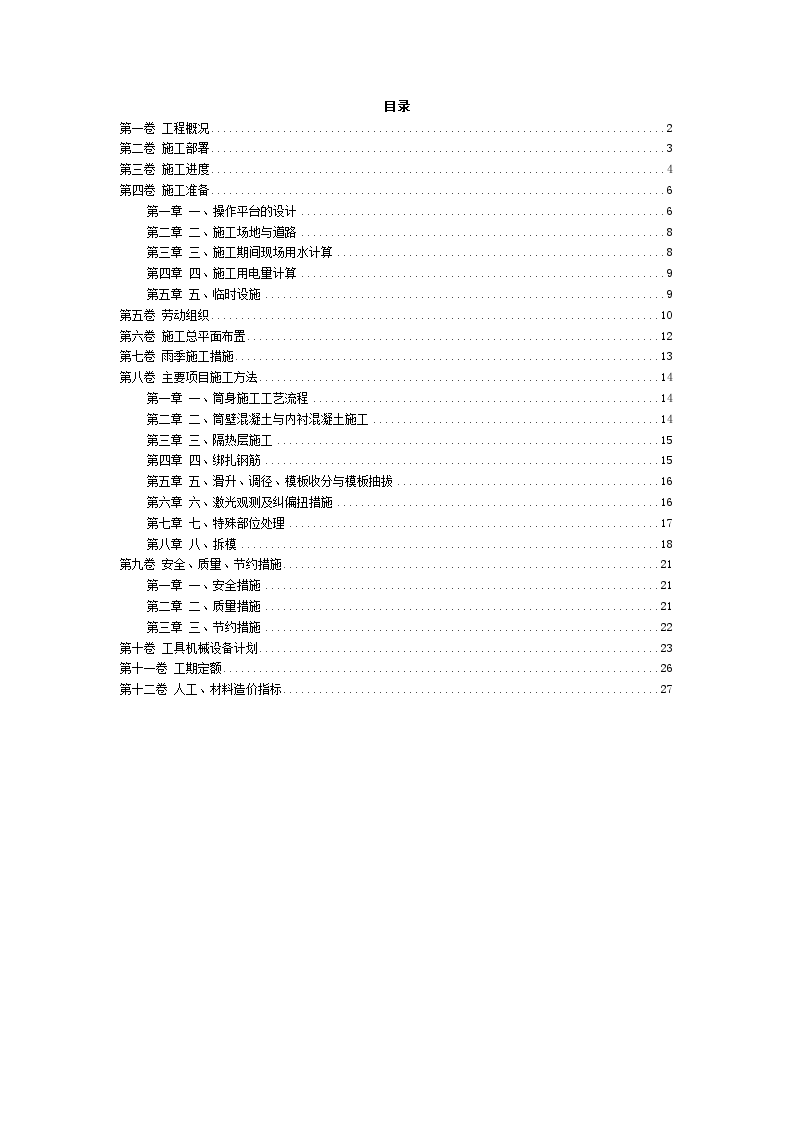

某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。 煙囪采用環形剛性基礎,持力層在-9.7m處的天然砂卵石層上,承載力取400kN/m2。-6.5m設人防室,
根據始滑升標高和計算結果,第一次組裝平臺直徑為18.84m,設40對12號槽鋼輻射染,40根Ф16mm懸索拉桿,分別用螺栓與花籃螺栓連接在內環梁的上下鋼圈上。
某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。
二、工序安排 全套滑模裝置包括操作平臺、模板、千斤頂與支承桿。為適應構筑物結構尺寸變化,計劃進行三次組模。第一次平臺組裝的標高(指輻射梁上翼緣)為+7.5m,混凝土筒壁的標高為+6m;第二次改裝平臺標高為+20.65m,混凝土停歇在+19.
本工程為有效地控制混凝土質量與出模強度,對混凝土坍落度規定了兩項指標:普通混凝土攪拌出盤時為10-14cm,入模時為4-6cm;陶?;炷撂涠茸兓^小,攪拌出盤為6-8cm,入模為2-4cm。夜班比白班數值可小一些。
施工部署根據施工環境、設備情況、勞動力的技術能力作以下安排。 一、工期安排 基礎挖土到混凝土澆筑、回填土完畢共99個工作日?!?m-5.4m為12d,5.4m滑升到180m為60d。 二、工序安排 全套滑模裝置包括操作平臺、模板、千斤頂與支
某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。煙囪采用環形剛性基礎,持力層在-9.7m處的天然砂卵石層上,承載力400kN/m2。
某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。 煙囪采用環形剛性基礎,持力層在-9.7m處的天然砂卵石層上,承載力取400kN/m2。-6.5m設人防室,
一、工期安排 基礎挖土到混凝土澆筑、回填土完畢共99個工作日。±0m-5.4m為12d,5.4m滑升到180m為60d。 二、工序安排 全套滑模裝置包括操作平臺、模板、千斤頂與支承桿。為適應構筑物結構尺寸變化,計劃進行三次組模。第一次平臺組
某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。 煙囪采用環形剛性基礎,持力層在-9.7m處的天然砂卵石層上
某熱電站第期工程有6臺蒸發量220t/h燃油鍋爐,為減少城市污染,根據國家對煙氣中SO2排放的規定,設一座180m高鋼筋混凝土煙囪。 煙囪采用環形剛性基礎,持力層在-9.7m處的天然砂卵石層上,承載力取400kN/m2。-6.5m設人防室,
利用調整平臺傾斜法來控制中心偏差,調整的幅度,根據實踐經驗,可每次調整1/2周的提升架,斜面傾角控制在1/150之內,如果調整一次偏差未能全部糾正,可連續調整。日照溫差引起的偏移因素,也應在糾偏時予以考慮
本工程位于漯河市祁山路南段東側。地下一層,地上八層。地下室為設備房,一層為商鋪,二層為休息室,三至八層為辦公用房;地下室建筑結構形式為框剪結構,地上主體結構形式為框架結構;建筑基底面積為794m2
在模板工程施工中計劃必要的周轉材料及合理的施工方案、配備高素質的木工隊伍、控制施工中的周轉材料是很重要的環節。為確保施工質量及安全,結合工程實際情況,特制定以下木模板施工方案。
海口市金玉廣場一期一區 模板支撐系統施工方案 一、 工程概況 金玉廣場一期一區工程位于??谑杏裆陈罚丛裆炒?,為政府拆遷安置房工程項目。該工程集商場、住宅為一體的綜合性大樓,地下室一層為停車場、設備用房。一至三層裙樓為商場,四至二十三層為
本工程的鋼筋制作加工場設在工地,鋼筋堆放應做好防止生銹的工作,所有鋼筋均應符合現行國家質量標準的規定,嚴禁使用“改制鋼材”。根據合同要求,鋼筋必須使用三明產鋼材。鋼材和焊條(劑)的質量要批批有合格證和出廠檢測報告書及進場復驗報告,合格的產品
***住宅工程由三棟高層塔樓組成,總建筑面積 61060 ㎡,6#、7#各為 20340 ㎡,8#為 20380 ㎡。塔樓地下兩層,其中人防層層高 3.0m,設備層層高 2.9m;地 上 20(局部 22 層),層高 2.7m(其中十層層高
模板采用18mm厚覆膜多層板,為使混凝土的觀感質量達到清水混凝土的效果,豎向構件使用的覆膜多層板為黑板、水平構件施工的覆膜多層板為紅板,以上模板的周轉次數根據現場使用多次后混凝土成型的質量來確定,基本上保證6~8層周轉一次
本工程為******噸焦化項目焦爐工程1#165m煙囪。165m煙囪位于****內。筒身為一截面圓錐形連續變截面結構。全部滑升高度為165m。筒身直徑與壁厚是自下而L隨著高度的增加而逐漸縮小,囪壁外表面坡度: ▽十1.25m-▽+165m統
(一)、本工程所采用的支架是新門式架。 (二)、本工程所用的模板為原色夾板和涂紅色防水漆夾板兩種全新購進的夾板:兩種夾板規格為:長1.83米、寬0.915米、厚0.02米。 (三)、梁模板、梁底模板采用50X70木枋作縱楞,間距250,用5
1、**大廈樓座建筑總面積112402.9m2。地下四層,地上二十二層。檐口高度87.65m。室內外高差-0.45m?!?.000=45.500m,為全現澆框架—剪力墻結構。 2、結構抗震等級為:地下三、四層框架—剪力墻,三級;地下二層以上
本工程考慮到施工工期、質量和安全要求,故在選擇方案時,充分考慮以下幾點: 1、模板及其支架的結構設計,力求做到結構要安全可靠,造價經濟合理。 2、在規定的條件下和規定的使用期限內,能夠充分滿足預期的安全性和耐久性。 3、選用材料時,力求做到
3.3現場準備 由于本工程施工現場非常狹小,臨時木加工廠設在南面,分階段進行加工周轉。 3.4施工部位及工期要求 主體結構:2009.10.25—2010.6.15(詳見施工總進度計劃) 3.5施工流水段的劃分 綜合考慮不均勻沉降、現場施工
本工程為濟南市2009年重點工程,建設地點濟南市**區**城**大道南臨,工程占地面積17071.4㎡,總建筑面積43466㎡,其中展廳面積14660㎡,會議中心面積10800㎡,建筑層數為二層(局部五層),建筑總高度23.95米,基礎形式
教育建筑綜合體由八棟單體建筑組成,由八棟單體建筑組成,包括一號樓、二號樓、三號樓、四號樓、五號樓、六號樓、七號樓以及分界小室??傆玫?2.0722公頃,總建設用地2.6292公頃。建筑最高高度為9米。總建筑面積:20362平方米,其中:地上
本工程總建筑面積預估75000m2。其中:地下3層/總建筑面24000.00m2左右;地上25層/總建筑面積51000.00m2。其中主樓25層,為商住辦公樓,5層以下裙樓為商業用房。
